Выравнивающую плиту бетонировали отдельными картами по мере подготовки скального основания. Через карты, набравшие требуемую прочность, проводилась цементация на тех участках, где при комиссионном обследовании были установлены и задокументированы трещиноватые зоны.

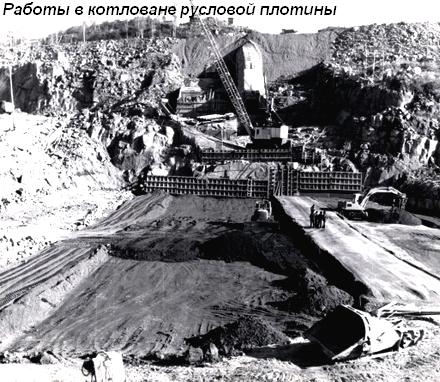

Об оперативности выполнения работ на цокольной части русловой плотины свидетельствуют следующие даты:
- 13 июля - перекрытие реки;
- 20 июля - осушение котлована;
- 1 августа - расчистка скальной поверхности и ее освиде тельствование;
- 25 августа - завершение укладки бетонной плиты;
- 20 сентября - окончание водоотлива;
- 3 октября - возведение переливной стенки до отметки потерны;
- 4 октября - укладка суглинка в ядро и переходные зоны.
Технологичность принятых конструкций в сочетании с четкой организацией всего комплекса работ в котловане и оперативным решением возникавших технических вопросов позволили завершить возведение наиболее ответственных элементов сооружения в сжатые сроки, в практически безморозный период, что способствовало повышению их качества и надежности.

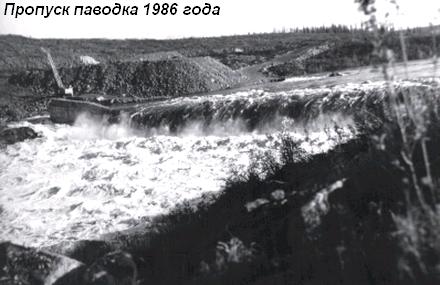

При пропуске паводка 1986 года через переливную стенку был пропущен строительный расход, достигавший максимального значения - 2320 м 3 /с. Перелив продолжался в течение 23 дней.
По окончании низовая (водосливная) часть стенки была комиссионно обследована, и в ходе обследования не было выявлено никаких повреждений на ее поверхности; при этом четкую структуру сохранили все слои, уложенные в распор с низовой призмой, что говорит о высоких прочностных характеристиках уложенного бетона.
Тело плотины возводилось не один год.
