И вот наконец 13 июля 1985 года Курейка была перекрыта!

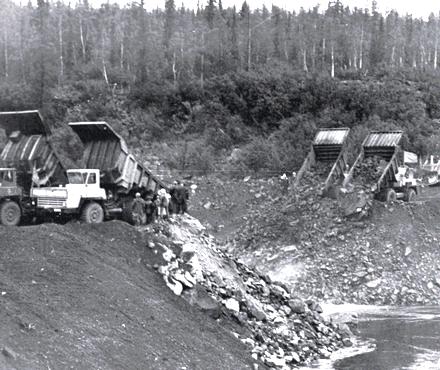

Кинохроника Госфильмофонда сохранила для нас эти бесценные исторические кадры. Синхронность движения огромных БЕЛАЗов с бетонными блоками на борту, на которых красовались надписи «Идем на ты, Курейка!», «Хантайка есть - Курейка будет!», «Покорись, Курейка!», приводила в трепет и восторг свидетелей этого события.
Никогда не забыть, как четко был реализован план перекрытия реки. За несколько часов была заложена основа будущей плотины, которая в скором времени вознесется своим гребнем на почти стометровую высоту.

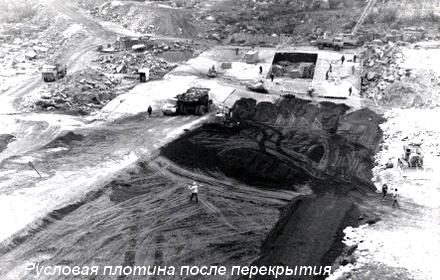

Предусмотренный техническим проектом и рассчитанный на два года комплекс работ по возведению цокольной части плотины был выполнен за один летне-осенний строительный сезон. На этом успешно завершился один из крупнейших этапов строительства Курейской ГЭС.
Работы в котловане русловой плотины были начаты сразу после перекрытия реки - с монтажа насосных станций, мощ ность которых соответствовала прогнозному фильтрационному притоку. Строительная организация подготовила к монтажу две стационарные насосные станции, к каждой из них были подведены по две независимые высоковольтные линии со стороны левого берега и одни резервный фидер питания - с правого.
Осушение котлована начали 18 июля 1985 года, и уже 20 июля откачка воды из него была закончена. Можно было приступать к зачистке основания под ядро плотины. Два экскаватора за короткое время убрали 25,5 кубометра скального грунта и породы.
Разборка нарушенной скалы осуществлялась без массовых взрывов - мощными бульдозерами и вручную. Отдельные выступы и негабариты дробили одиночными зарядами. Обнаруженные трещины разделывали на глубину, втрое превышающую их раскрытие, и заделывали раствором.
