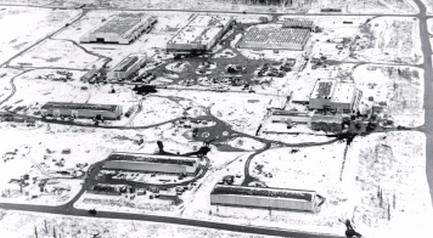

В марте 1976 года Восточно-Сибирское отделение института «Гидропроект» получило задание на составление собственно технического проекта Курейской ГЭС. Технический проект предполагалось разработать к декабрю 1978 года; таким образом, не считая подготовительного периода, сроки строительства основных сооружений до пуска агрегата определялись в четыре года. Но уже с момента высадки первого десанта началось строительство объектов подготовительного периода.
Такое опережающее начало создавало определенные трудности при производстве работ, когда подчас приходилось действовать буквально с чистого листа. При этом оперативность выпуска рабочей документации была исключительной, решения принимались на ходу, прямо на строительной площадке. Как начальник строительной площадки, непосредственное участие в решении всех текущих вопросов принимал Юрий Николаевич Мызников. Он с самого начала решил поднять культуру производства на должную высоту и ввел жесткую установку - без острой необходимости не рубить ни одного дерева и кустика. Нам тут жить и работать, говорил он, - и не надо устраивать вокруг себя свинорой.
Старожилы вспоминают, что когда один из бульдозеристов решил спрямить путь домой по мелколесью, оставив за собой просеку, ему было дано 24 часа для сборов и отъезда с площадки строительства Курейской ГЭС. Технический проект был представлен на утверждение в Минэнерго СССР почти вовремя, в феврале 1979 года, однако по разным причинам, в основном из-за превышения мощности ГЭС и стоимости по сравнению с утвержденными в технико-экономическом обосновании, стадии согласования, экспертизы и утверждения проекта затянулись. Он был утвержден почти через два года, 9 октября 1981 г. Причем утвержден с некоторыми изменениями, обоснованными дополнительными изысканиями, исследованиями и технико-экономическими сравнениями рассматриваемых вариантов.
Помимо снижения нормального подъемного уровня и уровня мертвого объема водохранилища, повышения установленной мощности ГЭС, переноса створа гидроузла в среднюю часть второго порога и других моментов, изменения коснулись и нормы жилой площади для работников строительства, численности (в сторону сокращения) эксплуатационного персонала, мощности промбазы и календарного графика строительства. В начале 1982 года был открыт титул на строительство Курейской ГЭС, другими словами, был утвержден перечень строящихся объектов станции, на которые было открыто финансирование.
