У них опыт практической работы. Приходилось доказывать, что надо делать именно так, как говорим мы. Оборудования было много. Но было и много проблем. Неделю ходили по коридорам, что включить в план. С турбинами было проще, так как были определены заводы, где их получать. С железом было сложно.
Игорь Игнатьевич Анохин - один из первых по сути дела проводил комплектацию. Он приехал тогда с Саратовской ГЭС, познакомился с нами. Он вложил много сил в комплектацию. Было много опытных и умных сотрудников, все силы - в одной связке.

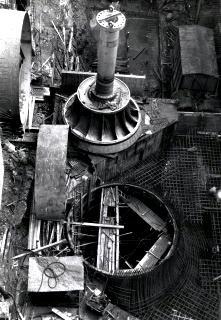

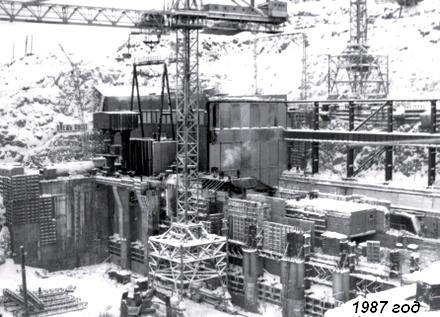

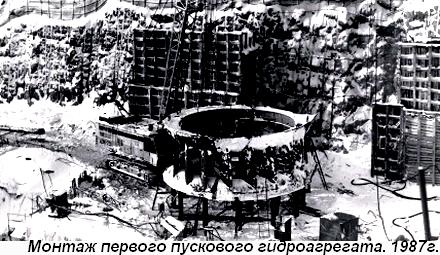

В августе 1986 года на строй площадку было доставлено рабочее колесо первого агрегата. Монтировали его в неимоверно сложных условиях, под открытым небом. 23 декабря 1987 года первый агрегат был пущен на холостой ход, а через неделю получено разрешение диспетчера энергосистемы на постановку под промышленную нагрузку.
Специфика ввода агрегатов была такова, что пуск их производился в обратном порядке.Например, первый агрегат был таковым как пусковой, акак рабочий он числился под номером пятым.
Последующие агрегаты вводились ежегодно, и только пуск последнего, гидроагрегата № 1, затянулся до 26 декабря 1994 года.
